Les lots de pose mécanisée permettent de prélever une couche complète de pavés à l'aide d'une machine de pose et de les mettre en place sur le chantier. En tant que maître d'ouvrage municipal, vous posez, par le biais de la conception et de l'appel d'offres, les bases essentielles de ce mode de travail. Le lot doit être adapté au type de pose choisi, au format des pavés, à la machine et à l'espace disponible sur le chantier. L'entrepreneur et le chef de chantier traduisent ensuite ces principes en termes de matériel, de logistique et de mise en œuvre.

Qu'est-ce qu'un lot prêt à poser ?

Dans un lot prêt à poser, les pavés sont disposés par couche selon une composition fixe. La poseuse de pavés saisit une telle couche à l'aide d'une pince ou d'un système d'aspiration et la dépose sur la couche de base préparée. Les pièces d'ajustement, les raccords, les courbes, les bouches d'égout et autres interruptions peuvent par ailleurs nécessiter un travail manuel.

La forme du lot détermine donc davantage que le mode de livraison. Elle a une influence directe sur la manière dont le maillage peut être posé et sur la quantité de travail manuel restant à effectuer en dehors de la machine. Le CROW recommande donc d’évaluer de manière globale la conception, le matériel, la forme du lot et le travail manuel restant.

Pourquoi définir le choix des paquets dès la phase de préparation ?

Un profil de rue comportant de nombreux virages, des interruptions ou des changements de pose nécessite une approche différente de celle d'un tronçon long et droit. L'accessibilité du chantier est également un facteur à prendre en compte. La machine doit pouvoir accéder aux lots et il faut disposer de suffisamment d’espace pour décharger, déplacer les pavés et travailler en toute sécurité. C’est pourquoi il convient de convenir, avant de passer commande, des points suivants :

  • le format des pavés et la texture souhaitée ;
  • le motif de pose et le sens dans lequel il sera réalisé ;
  • la taille des lots et l’orientation des couches sur la palette ;
  • le type de machine et le système de préhension (pinces ou système à vide) ;
  • les lieux de déchargement, le stockage intermédiaire, l’itinéraire d’acheminement et le phasage ;
  • les pièces d’ajustement, les bordures et autres travaux manuels restants.

Cela permet de vérifier très tôt si la conception et la mise en œuvre sont cohérentes. L’entrepreneur peut alors élaborer la méthode de travail et le matériel spécifiques au projet.

Quels ensembles de machines MBI propose-t-elle ?

MBI propose six configurations d'ensembles de machines couramment utilisées, issues de sa propre fiche d'instructions pour la pose mécanique de revêtements en éléments. Les informations ci-dessous vous aideront à entamer la discussion sur le projet. Avant de passer commande, veillez toutefois à déterminer quelle configuration correspond au produit, au format, à l'épaisseur, à la texture et au mode de réalisation choisis.

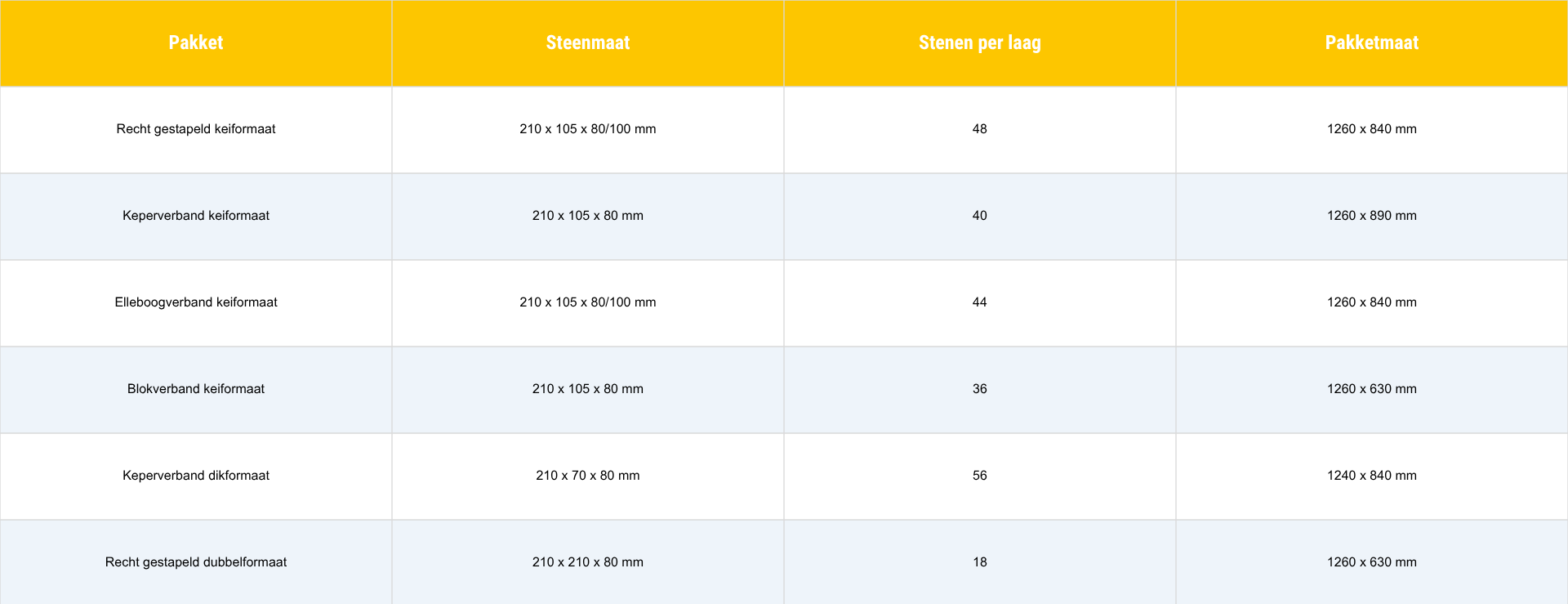

pakket

Selon la fiche d'instructions, un paquet empilé bien droit peut être disposé sur le chantier selon un appareillage en demi-brique. Avant de passer commande, vérifiez auprès de l'installateur et de MBI si cette méthode convient à votre projet et à votre matériel.

Tous les paquets destinés à la pose mécanique conviennent-ils à toutes les machines ?

Non. Les briques, la composition du paquet et la méthode de préhension doivent être adaptées les unes aux autres. Une pince standard ne convient pas automatiquement à toutes les formes de briques ni à tous les appareillages. La pose par aspiration dépend également du produit et du modèle de machine.

La brique NCB illustre pourquoi ce contrôle est nécessaire. Les instructions de mise en œuvre actuelles prévoient, pour la pose mécanique, l’utilisation d’une pince mécanique qui fait glisser le paquet standard pour former un appareillage en demi-brique. Pour les types NCB 2 et 3, ces instructions indiquent qu’une pince à vide peut également être utilisée. Il s’agit d’informations spécifiques au produit, et non d’une règle générale applicable aux autres briques MBI.

Vérifiez donc avant la mise en œuvre, en collaboration avec le poseur :

  1. quelle couche la machine saisit en une seule fois ;
  2. sur quels côtés la pince s'accroche ;
  3. si la couche doit encore être déplacée ou pivotée ;
  4. quelles demi-pouces ou pièces d'ajustement sont nécessaires ;
  5. si une surface d'essai est nécessaire pour évaluer l'appareillage, l'aspect des joints et la méthode de travail.

Quelle logistique de chantier est nécessaire pour la pose mécanique de pavés ?

Un colis adapté n'atteindra sa destination que si la machine peut y accéder sans détours inutiles. Déterminez donc l'ordre de déchargement et les emplacements de déchargement avant l'arrivée du chargement. Tenez compte de l'itinéraire de la pelleteuse ou de la poseuse de pavés, de la largeur de travail disponible et de l'ordre dans lequel les dalles seront posées.

Disposez les colis de manière à ce que l’opérateur puisse poser les couches dans le bon sens. Limitez également le délai entre la livraison et la mise en œuvre et protégez les colis contre tout déplacement ou endommagement. C’est à l’entrepreneur ou à l’opérateur de déterminer comment intégrer ces éléments de manière sûre et réalisable dans le plan de pavage.

Que faut-il inclure dans l’appel d’offres ou la préparation des travaux ?

Une mention telle que « lot de pose mécanique » n’est pas suffisamment précise en soi. Précisez au minimum :

  • le produit, le format, l’épaisseur, la couleur et la texture ;
  • la surface nette et sa répartition entre les zones de travail ;
  • le motif, le sens de pose et la composition souhaitée du lot ;
  • la machine, la méthode de préhension et les éventuelles exigences concernant les demi-pavés ;
  • l’accessibilité, l’ordre de déchargement et le stockage par phase ;
  • les raccords, les pièces d’ajustement et les autres zones nécessitant un travail manuel ;
  • les responsabilités en matière de contrôle à la livraison et la réalisation éventuelle d’une surface d’essai.

Le projet, le phasage ou le matériel changent-ils ? Vérifiez alors à nouveau si le lot choisi est toujours adapté. Vous éviterez ainsi qu’une modification sur le papier ne devienne visible qu’au moment de l’exécution.

Quand faire appel à MBI pour le choix du lot ?

Faites-nous appel dès que le format des pierres, le type de pose et les grandes lignes de la réalisation sont connus, et en tout cas avant de passer commande. Nous pourrons alors vous indiquer les possibilités de lots usinés correspondant au produit MBI choisi et les informations supplémentaires dont nous avons besoin de la part du poseur.

Consultez la documentation Infra et les informations de mise en œuvre de MBI ou contactez notre équipe de conseillers pour comparer vos choix de produits, de kits et de méthodes de mise en œuvre.
